金沙js3833集团战高温 斗酷暑 公司瓦斯发电站进入装备装置阶段

文章泉源:金沙js3833集团   宣布日期:2021-08-03

PHOTO(1/3)

7月27日,,犍为县气象局一连宣布高温橙色预警,,最高温度抵达37℃,,滔滔热浪炙烤着每一寸土地,,在金沙js3833矿区的观音溪上游瓦斯发电站施工现。。。 。肮っ钦诮邮芨呶碌“烤”验。。。 。

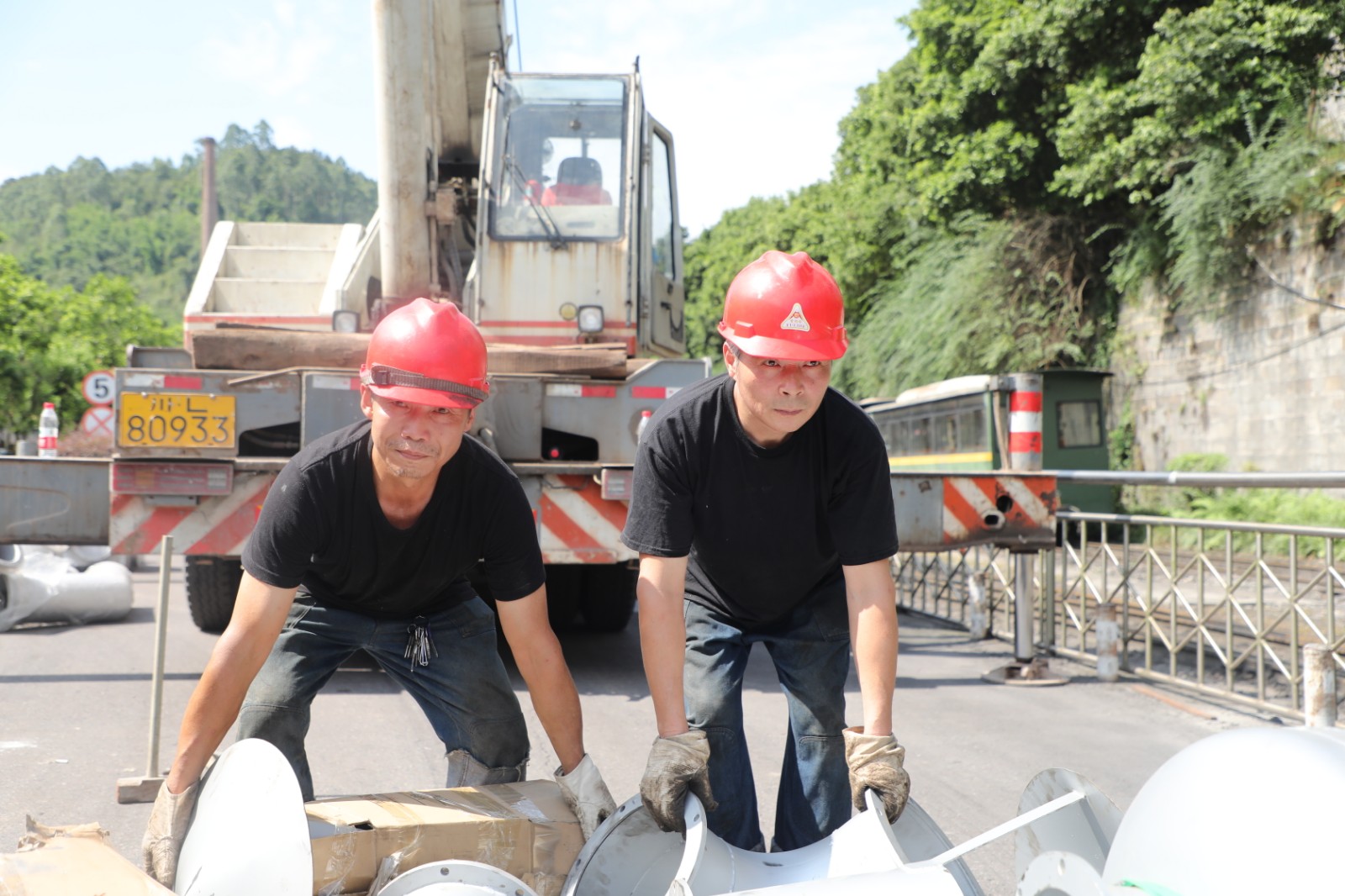

“工期照旧较量主要的……”物供司搬运改制班班长王安平说道,,“施工现场较偏僻,,弯多、路窄、坡陡,,大型车辆和起吊装备无法抵达装置现场,,我们实时接纳应对步伐装载卸货。。。 。全靠各人团结相助,,拧成一股绳,,争取准期完工。。。 。”

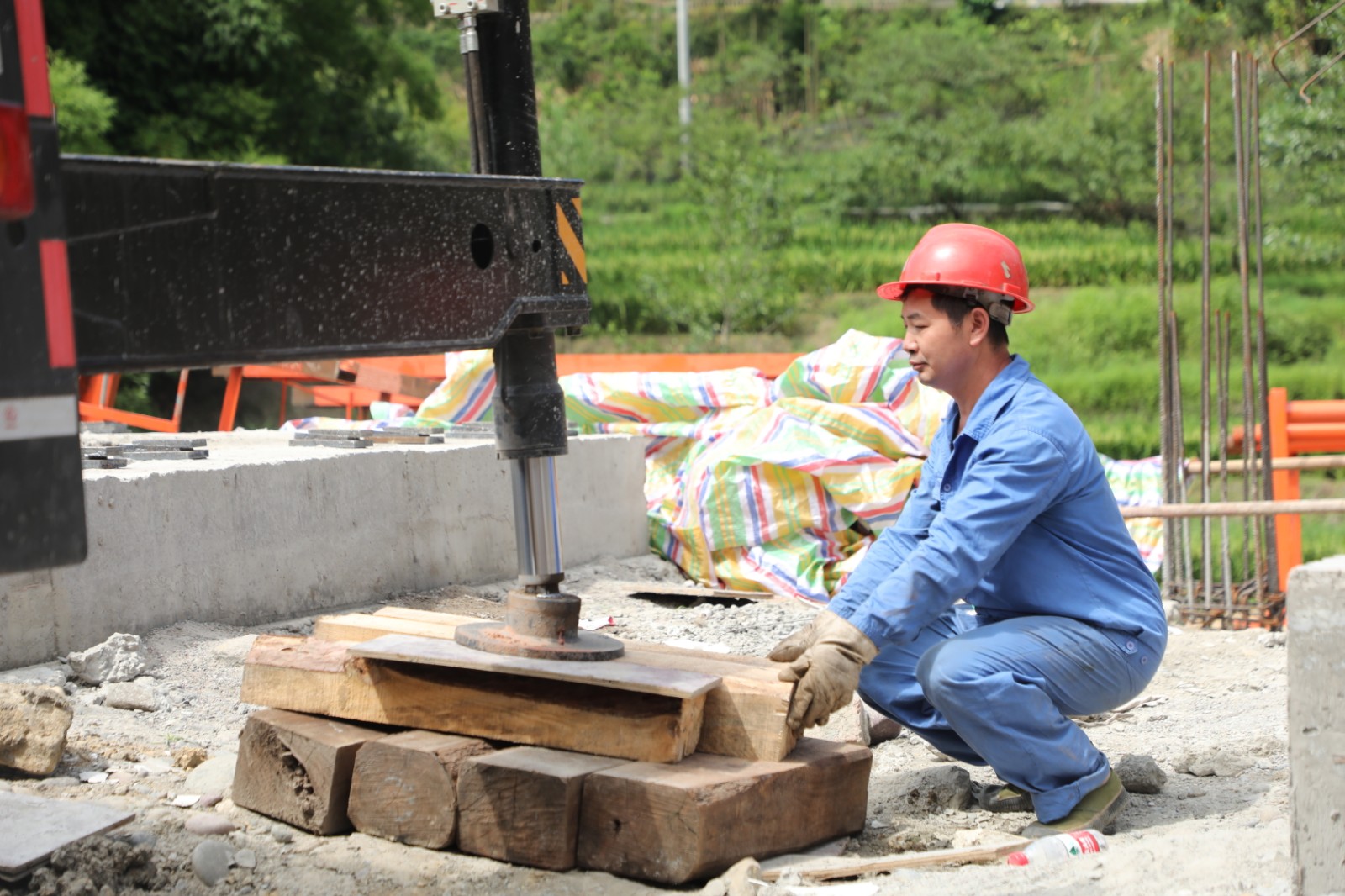

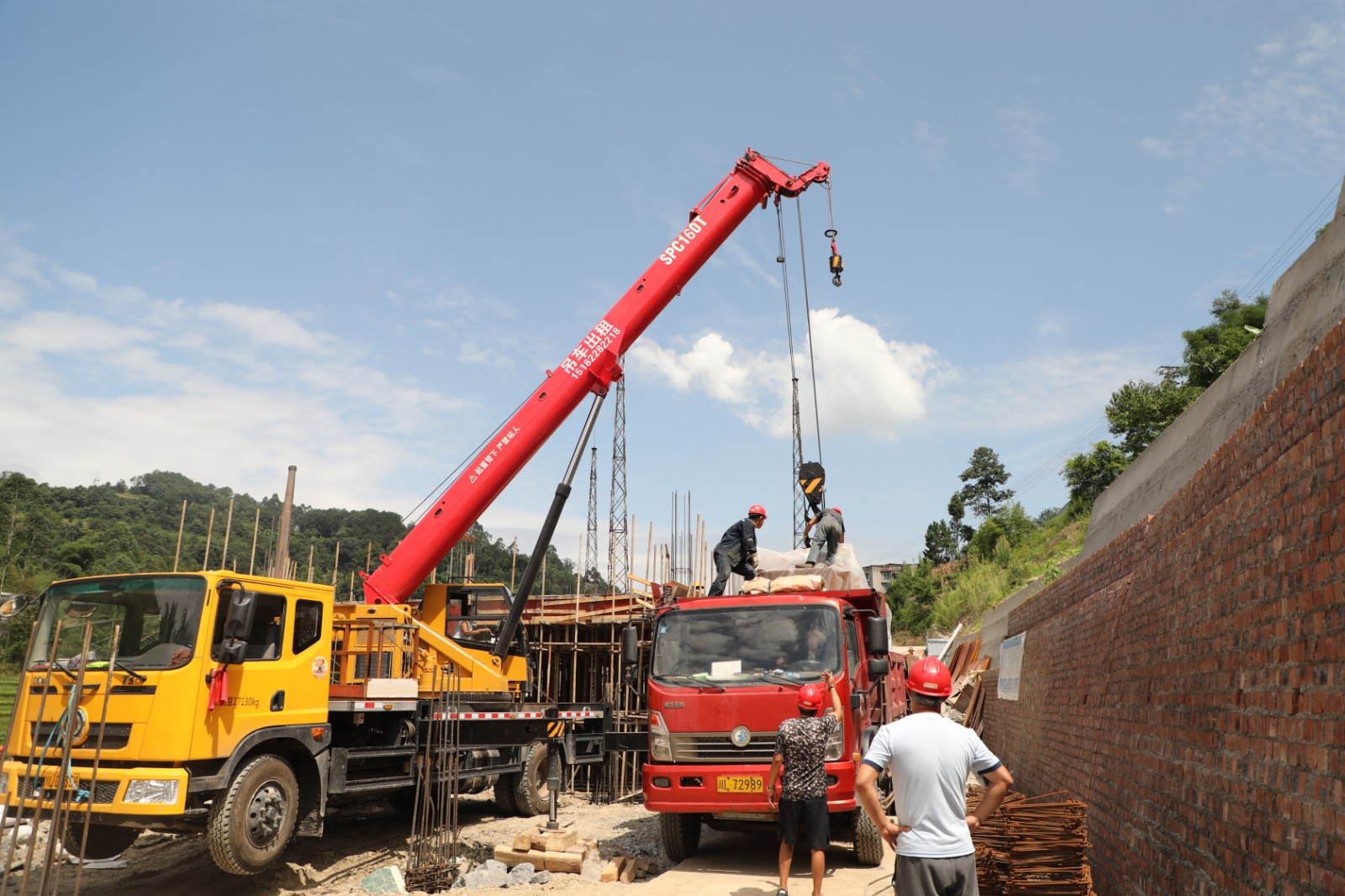

瓦斯发电站的建设是金沙js3833集团十四五妄想重点工程之一,,它接纳低浓度瓦斯发机组举行发电,,除了能增添企业经济效益外,,照旧主要的节能减排项目。。。 。项目主要是由金沙js3833煤矿机电队、物供司搬运改制班、综司综合效劳队配合加入建设。。。 。由于瓦斯发电站正处于厂房建设当中,,吊卸场合情形较为倒运;;;施工现场路面不平,,需铺设大宗木枕方为吊车清静起吊做准备;;;挂绳、稳平、指挥、现场清静管控等都需要与外请的吊车师傅默契配合,,加上烈日高温,,金沙js3833职工面临诸多倒运因素,,依然坚守岗位,,负重前行。。。 。

职工王琳擦了擦脸上的汗水说道:“一大早就来了,,还没到一个小时衣服就湿透了,,不过烈日露天作业我们都习惯了,,这不,,公司还为我们准备了矿泉水、藿香正气液等防暑降温物品。。。 。”

金沙js3833煤矿机电队副队长刘立祥说:“机组装卸完毕后,,我们从28日最先装置,,装置时代发明基础不平,,做了实时调解,,预计工期10天左右完成。。。 。”

“这2台电站工程装机的容量都是600Kw,,净重13.8吨,,总投资约700万元,,电站建成后2—3年可收回投资本钱,,这项节能减排的项目工程预计9月份可完成第一期建设并发电。。。 。”公司手艺生长部透风主任工程师刘月贵向记者说道。。。 。

    现在,,综合效劳队认真的供热管道从瓦斯发电站到煤矿澡堂蓄水池已完成了五分之四的事情量,,消防管道也仅剩20米未完成。。。 。金沙js3833职工们尽职尽责,,坚韧不拔地战高温、抓进度、保质量、重清静,,确保各项事情有序开展。。。 。
